Proceso Constructivo
En está sección te enseñamos el proceso constuctivo que utilizamos. Verás que cuando decimos que construimos en 4 meses, no es solo una promesa
Resultado Final
Esta vivienda de 160 metros cuadrados se realizó en unos 100 dias desde el inicio de la obra
A continuación os mostramos fotos del proceso de la obra, donde se aprecia claramente los tiempos de ejecución
Día 1
Replanteo
Una vez desbrozada la parcela y preparada para el inicio de obras, empezamos con el replanteo de la losa de cimentación
Día 5

Encofrado y hormigonado
Una vez se termina el replanteo de la parcela, empezamos el encofrado y hormigonado según los parametros del estudio geotécnico
Día 15

Montaje de estructura
Una vez el hormigón está seco, empezamos a montar la estructura de madera laminada según el proyecto de arquitectura
Día 30

Recubrimiento perimetral
El recubrimiento perimetral lo hacemos con OSB/3, donde hacemos el arriostramiento de fachada y cubierta
Día 45

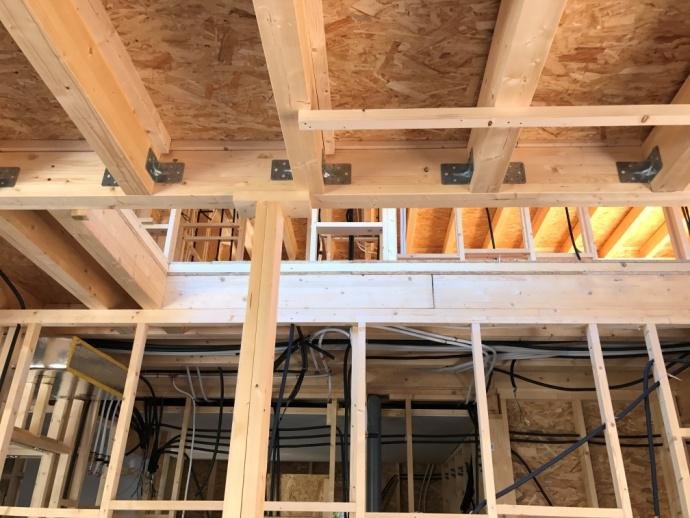

Instalaciones
Las instalaciones de eléctricidad y fontaneria se hacen sin necesidad de rozas de una manera limpia y simple
Día 50
Impermeabilización
Para la impermeabilización de la cubierta utilizamos dos capas de tela asfáltica termosoldable autoprotegida
Día 60
Aislamiento perimetral
Por la cara exterior de la vivienda colocamos el aislamiento perimetral
Día 65

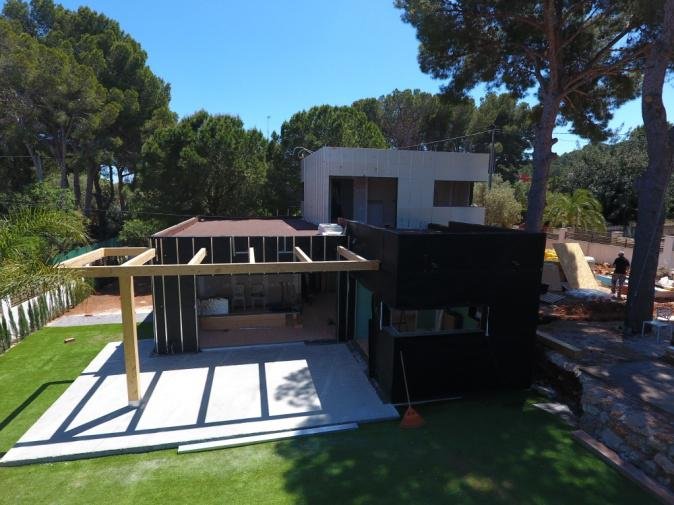

Impermeabilización exterior
Impermeabilizamos las fachadas de la vivienda con lamina Tivek
Día 70

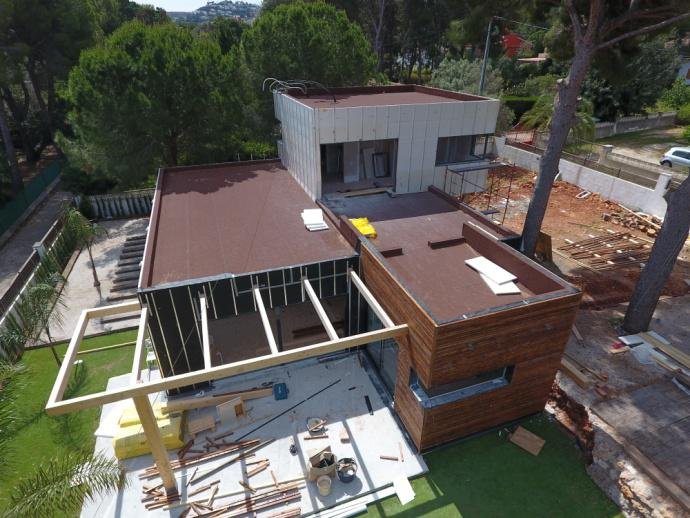

Acabados
La duración de este proceso variará en función de las terminaciones elegidas por el cliente
Día 75

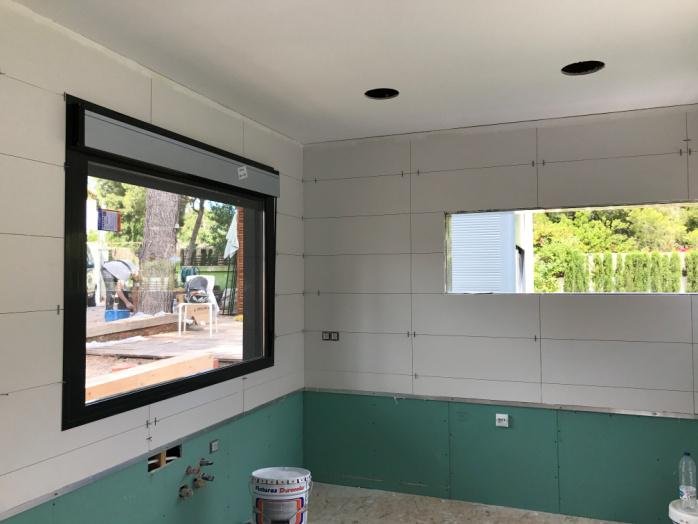

Alicatados cerámicos
Instalación de los alicatados cerámicos en baños y cocina
Día 80

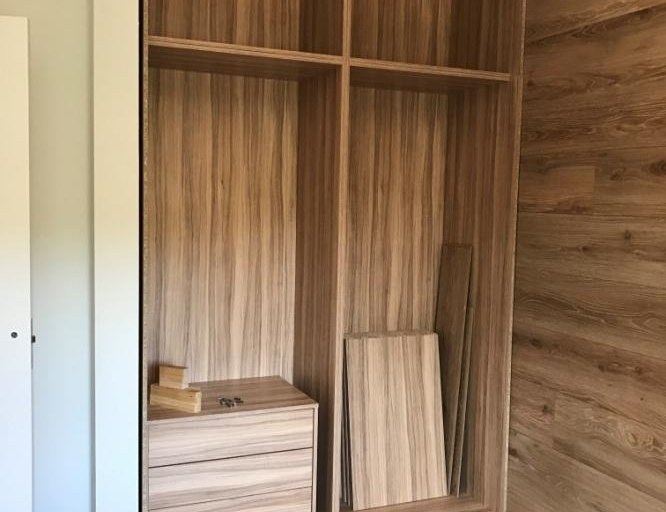

Armarios
Instalación de armarios en dormitorios
Día 85

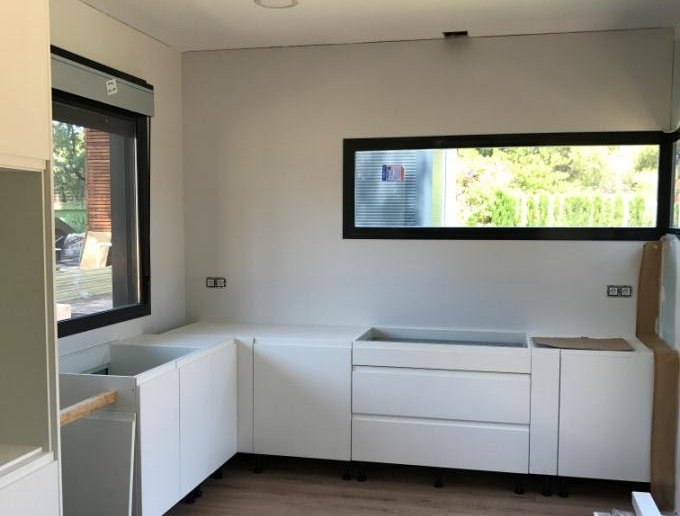

Cocina
Instalación de los muebles de cocina hechos a medida
Algunas imágenes con el resultado final
